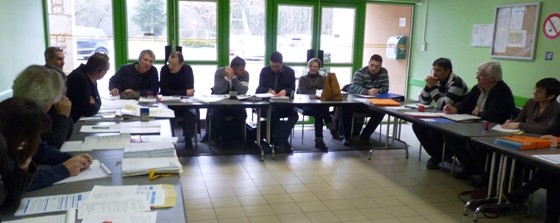

Vendredi dernier s’est tenue la réunion de préparation de chantier de la restructure de la mairie en présence du maire, des adjoints, de l’Agence Technique départementale (ATD) de l’architecte du cabinet “ Espace 3”, des différent services techniques et des entreprises pour la signature des contrats. (voir la liste ci-dessous).
Lors de cette réunion a été arrêté le calendrier de la période de préparation de chantier du 13 février au 13 mars avec:
- le déménagement complet de la mairie et des anciennes classes du 16 au 27 février
- la mise en place des installations de chantier du 2 au 6 mars
- le début des travaux le lundi 16 mars.
Liste des Entreprises retenues
- Entreprise BOUTILLET : Gros Œuvre - Démolition ( Lot 01)
- Entreprise MURZEAU : Enduit (Lot 02)-
- Entreprise DANIAIU et ASSOCIES : Charpente bois (Lot 3)
- Entreprise BELLO CONSTRUCTION: Couverture tuiles, Plafonds suspendus, Carrelage-Faïence (Lots 4, 9 et 10)
- Entreprise SMAC: Etanchéité (Lot 5)
- Entreprise SOUILLE: Menuiseries extérieures aluminium – Serrurerie ( Lot 6)
- Entreprise GUILLON BERGER : Menuiseries intérieures bois (Lot 7)
- Entreprise 2PI : Ouvrages plaques de plâtre (Lot 8)
- Entreprise GIRARD Pierre : Sols souples – Peinture- Revêtements muraux (Lots 11 et 12)
- Entreprise BOUTINEAU : Chauffage – Plomberie ( Lot 13)
- Entreprise LUMELEC : Electricité (Lot 14)
- Entreprise DSTP : Aménagements extérieurs et réseaux divers (Lot 15)
- Entreprise COUVRAT Christian : Espaces verts (Lot 16)
COMMUNIQUÉ DE LA MAIRIE
Nous vous informons qu’en raison du lancement des travaux de restructuration de la mairie, les services administratifs sont transférés à partir du lundi 23 février dans les locaux provisoires situés au 3 place Raphaël Guillon (ancienne bibliothèque).
Les horaires d’ouverture au public, les coordonnées téléphoniques, fax et email ne changent pas.
Pendant toute la durée des travaux*, les dispositions du ramassage scolaire et de la garderie ne changent pas. L’accès à la bibliothèque est maintenu et elle restera ouverte aux horaires habituels, de même que la salle des associations en respectant les consignes de sécurité du chantier qui sera entièrement clôturé.
Nous vous remercions de votre compréhension
*Préparation et mise en place des installations de chantier du 13 février au 13 mars et début des travaux le lundi 16 mars 2015.
Pendant le déménagement, la mairie sera exceptionnellement fermée au public le vendredi 20 et lundi 23 février
